防落石網

來源:http://hifanghual.cn/關鍵詞:防落石網,防落石網廠家,防落石網價格,防落石網哪家好


防落石網也稱為被動邊坡防護網,主要構成工字鋼立柱,拉繩錨桿,支撐繩,鋼絲繩網,減壓環。說到防落石網的做法,我們先了解下為什么要安裝防落石網,他用在什么地方。

(1)防落石網的用途:

主要作用在山體或是邊坡防護上,見字理解意思,就是防止落石滾落的產品,因?yàn)槌删W(wǎng)狀所以叫做防落石網。

(2)防落石網安裝位置:

用于鐵路、公路、礦山、水電工程邊坡防護以及大型場地的邊界圍欄,對巖崩落石、泥石流、雪崩的防護及淺層連坡災害的治理效果極佳。
防落石網一般安裝于坡體表面或垂直掛于山坡,要考慮坡的高度和陡峭程度。防落石網的放置需根據不同的位置確定。

(3)防落石網主要構成部件:

主要構成工字鋼立柱,拉繩錨桿,支撐繩,鋼絲繩網,減壓環。


(4)防落石網安裝流程:

1、放線

施工前按設計并結合現場地形對鋼柱和錨桿基礎進行測量定位,現場放線長度應比設計系統長度增加3%~8%,對地形起伏較大,系統布置難沿同一等高線呈直線布置的取上限(8%),對地形較平整規則,系統布置能基本上在同一等高線沿直線布置是取下限(3%);在此基礎上,柱間距可以為設計間距20%的縮短或加寬調整范圍。

2、基坑開挖

(對覆蓋層不厚的地方,當開挖至基巖而尚末達到設計深度時,則在基坑內的錨孔位置處鉆鑿桿孔,待錨桿插入基巖并注漿后才灌注上基礎砼)。

3、預埋錨桿并灌注基礎性砼

(對巖石基礎,2、3工序向?yàn)殂@鑿錨桿安裝)對砼基礎亦可在灌注基礎砼后鉆孔安裝錨桿。

4、基座安裝

將基座套入地腳螺栓并用螺帽擰緊。

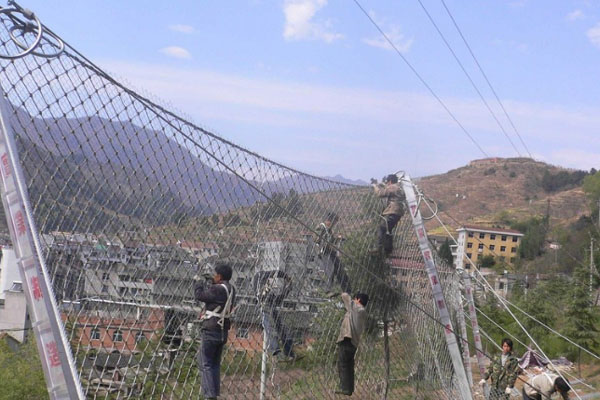

5、鋼柱安裝

5.1 將鋼柱順坡向上放置并使鋼柱底部位于基座處;

5.2 將上拉錨繩的掛環掛于鋼柱頂端掛座上,然后將拉錨桿的另一端與對應的上拉錨桿套連接并用繩卡暫時固定(設置中間加固和下拉錨繩時,同上拉錨繩一起安裝或待上拉錨繩安裝好后再安裝均可);

5.3 將鋼柱緩慢抬起并對準基座,然后將鋼柱底部插入基座中,**后插入連接螺桿并擰緊; 5.4 通過上拉錨繩來按設計方位調整好鋼柱的方位,拉緊上拉錨繩并用繩卡固定。

6、Φ16側拉錨繩的安裝

安裝方法同上拉錨繩,只是在上拉錨繩安裝好后進行。

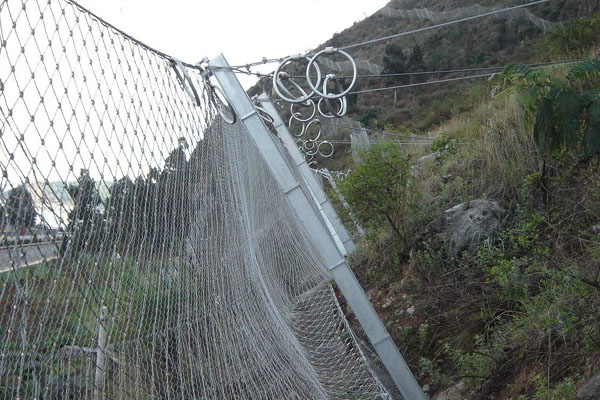

7、減壓環的布置

7.1 減壓環分布于上拉錨繩及兩根上支撐繩與兩根底部支撐繩上;

7.2 減壓環在上支撐繩及底部支撐繩上每跨網之間為兩個分布。

8、Φ16上支撐繩安裝

8.1 將一根支撐繩的掛環端暫時固定于端柱(分段安裝時為每一段的起始鋼柱)的底部,然后沿平行于系統走向的方向上調直支撐繩并放置于基座的下側,并將減壓環調節就位(距鋼柱約50cm,同一根支撐繩上每一跨的減壓環相對于鋼柱對稱布置);

8.2 將該支撐繩的掛環掛于端柱的頂部掛座上;(僅用30%標準固力);在第三根鋼柱處.將支撐繩放在掛座內惻;如此相同安裝支撐繩在基座的外側和內側,直到本段**后一根鋼柱并向下統至該鋼柱基座的掛座上,再用繩卡暫時固定;

8.3 再次調整減壓環位置,當確信減壓環全部正確就位后拉緊支撐繩并用繩卡固定;

8.4 第二根上部支撐繩和前一根的安裝方法相同,只不過是從****根的**后一根鋼柱向第二根鋼柱的方向反向安裝而已,且減壓環位于同一跨的另側(有減壓環時);

8.5 在距減壓環約為40cm處用一個繩卡將兩根上部支撐繩相互聯結(僅用30%標準固力)。

9、Φ16底部支撐繩安裝

9.1 將一根支撐繩的掛環掛于端柱基座的掛座上,然后沿平行于系統走向的方向上,調直支撐繩并放置于基座的下側,并將減壓環調節就位(距鋼柱約為50cm,同一根支撐繩上每一跨的減壓環相對于鋼柱對稱布置:當每跨為單減壓環時,應與上部支撐繩的減壓環呈對角關系);

9.2 在第二個基座處,用繩卡將支撐繩固定于掛座的外側(僅用30%標準固力);在第二個基座處,將支撐繩放在掛座內下側;如此相同安裝支撐繩在基座的外側和內下側,直到本段**后一個基座并將支撐繩纏繞在該基座的掛座上,再用繩卡暫時固定;

9.3 檢查確定減壓環全部正確就位后拉緊支撐繩并用繩卡固定;

9.4 按上述步驟安裝第二根支撐繩,但反方向安裝,且減壓環位于同一跨的另一側; 9.5 在距減壓環約40cm處用一個繩卡將兩根底部支撐繩相互聯結(僅用30%標準固力),如此在同一掛座處形成內下側和外側兩根交錯的雙支撐繩結構。

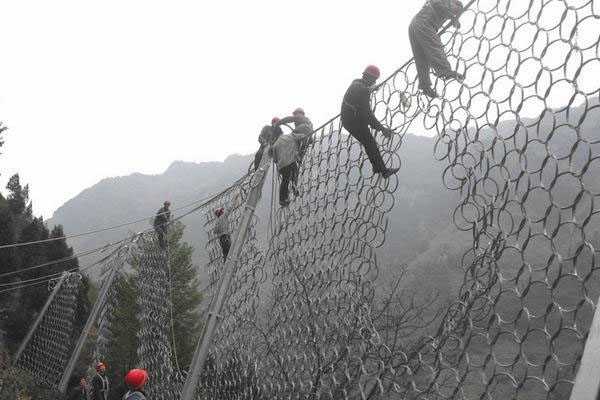

10、鋼繩網按組編號,并在鋼柱之間按照對應的位置展開

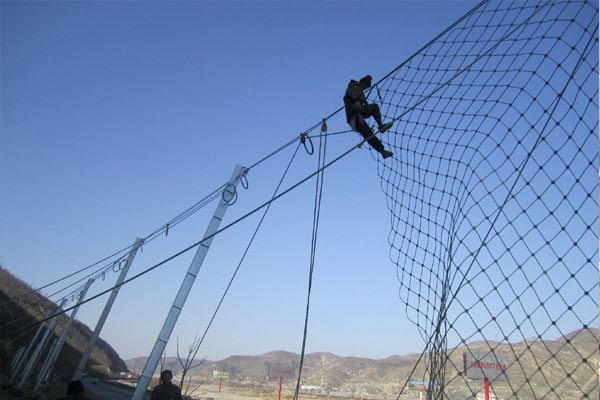

10.1 用一根多余的起吊鋼繩穿過鋼繩網上緣網孔(同一跨內兩張網同時起吊),一端固定 在一根臨近鋼柱的頂端,另一端通過另一根鋼柱座繞到其基座并暫時固定;

10.2 用緊繩器將起吊繩拉緊,直到鋼繩網上升到支撐繩的水平為止,再用多余的繩卡將網與上支撐繩暫時進行松動聯結,同時也可將網與下支撐繩暫時聯結以確??p合時的更為安全,此后起吊繩可以松開抽出;


(5)防落石網安裝注意事項:

1、圖紙及設計說明中所示危巖體及其處理范圍僅示意,需根據現場實際情況確定?,F(xiàn)場實地放樣時需要監理及地質工程師在場進行指導,工程量計量需由監理工程師據實結算;

2、本說明中的地質資料僅供參考;

3、工程施工前,施工承包商應熟悉設計圖紙,并進行實地核對與調查,對控制點坐標及高程等數據進行復核,若有問題應及時提出,以便處理;

4、邊坡的清理工作應在景區公路邊坡系統開挖支護前完成,必須嚴格遵照“多護少挖、自上而下”的原則開展施工。對有明顯滑動和崩塌跡象的危巖體需現進行清除或錨桿支護,再進行柔性防護系統的施工。嚴禁在無論證確認安全的情況下進行下一道工序的施工;

5、施工期需建立邊坡危巖體變形觀測網,對易滑動和崩塌的部位進行施工期全過程監測;

6、對于需要用爆破清除的危巖體,需采用小藥量控制爆破,施工前應進行爆破試驗,選定爆破參數,并經監理工程師批準后才能進行爆破施工;

7、碎石及石渣嚴禁沿全坡面向下清理,以免破壞坡面植被,應利用坡面現有沖溝作為溜渣通道向下溜渣或就近堆砌于平緩地帶,堆砌體應穩定;

8、雨季施工中,承包商應有保證工程質量和安全施工的技術措施,防止雨水沖刷對危巖體的穩定產生不利影響;

9、施工承包商應妥善制定施工安全措施,在危險地帶應設置明顯的標志;
